Proyectos

Metro de Bogotá: por qué eligieron construir por arriba

La Línea 1 superó el 80% de avance con 24 km de viaducto y 16 estaciones. Qué separa el costo de un metro elevado de uno subterráneo y cuándo conviene cada uno.

Metro de Bogotá: por qué eligieron construir por arriba

Una decisión que se toma antes de la primera excavación

La Línea 1 del Metro de Bogotá cerró junio con 80,37% de avance y apunta a entrar en operación en el primer semestre de 2028. Es, en este momento, la obra de transporte urbano más grande en construcción en la región, y tiene una particularidad que la vuelve especialmente interesante para un análisis de costos: es un metro elevado, no subterráneo.

Los datos del proyecto:

DatoValor
Longitud24 km de viaducto
Estaciones16 (ocho integradas con TransMilenio)
Costo total del proyectoCOP 22,33 billones (~USD 7.300 millones)
Avance a junio de 202680,37%
Financiamiento asegurado para 2026USD 1.060 millones (Banco Mundial + BID)
Entrada en operación previstaPrimer semestre de 2028

(Conversión al tipo de cambio oficial colombiano vigente al 24 de agosto de 2026: 3.048,12 COP por dólar.)

La decisión de construir por arriba en lugar de por abajo fue —y sigue siendo— el punto más discutido del proyecto. Vamos a mirarla como lo que es: una decisión de ingeniería de costos tomada en etapa de proyecto, que es donde las decisiones todavía son baratas.

1. Qué separa un metro elevado de uno subterráneo

La diferencia de costo entre las dos soluciones no viene de un solo rubro: viene de una cadena completa de decisiones asociadas.

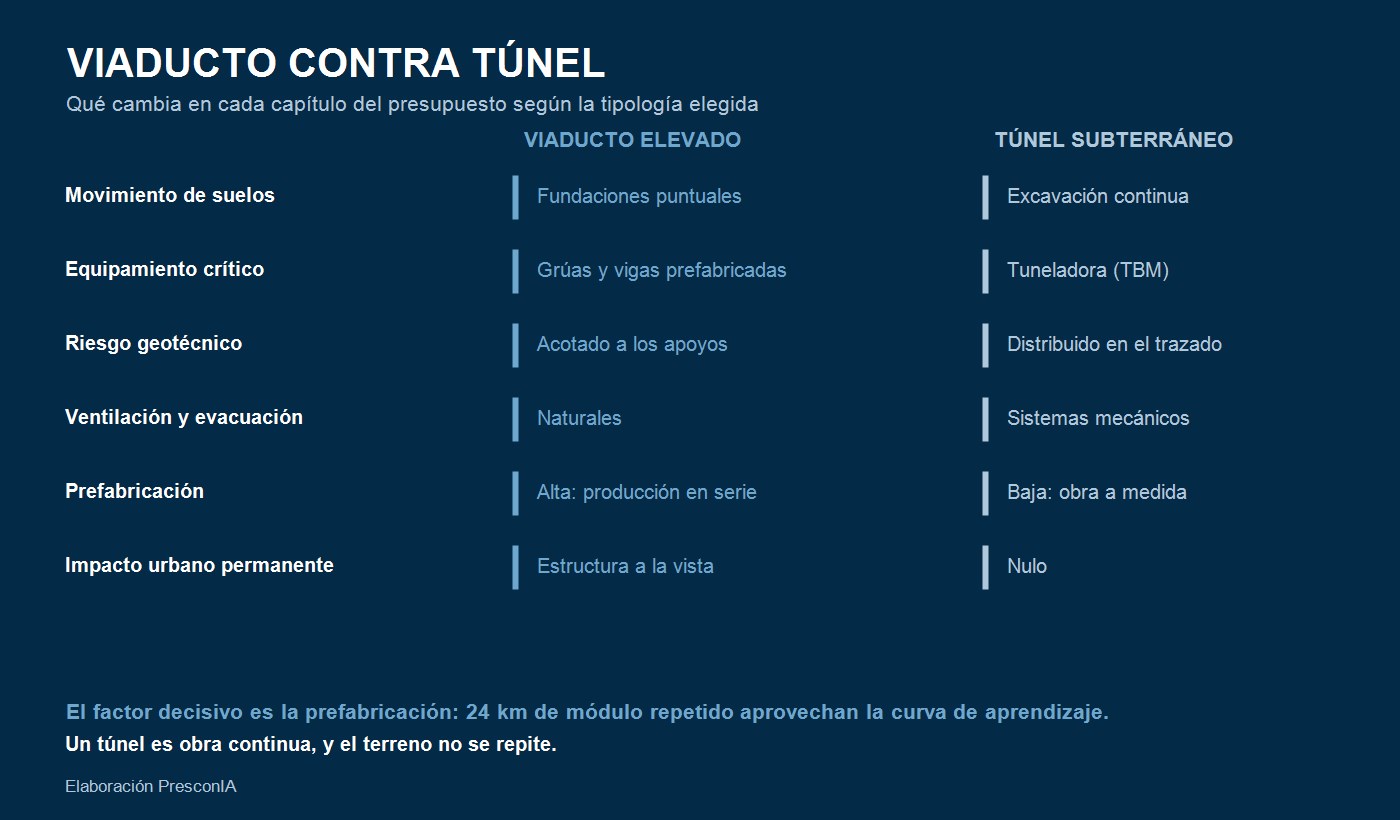

FactorViaducto elevadoTúnel subterráneo
Movimiento de suelosFundaciones puntuales (pilotes)Excavación continua en todo el trazado
Equipamiento críticoGrúas, vigas prefabricadas, dovelasTuneladora (TBM): compra, armado, operación
Interferencias de serviciosMenores, superficialesRelocalización integral de redes
Riesgo geotécnicoAcotado a los apoyosDistribuido en todo el túnel
EstacionesEstructura sobre nivelCajones excavados, ventilación forzada
Ventilación y evacuaciónNaturalesSistemas mecánicos obligatorios
PrefabricaciónAlta: producción en serieBaja: obra continua a medida
Costo de expropiaciónFranja de trazaMenor en superficie
Impacto urbano durante la obraAlto y visibleMenor en superficie, alto en frentes
Impacto urbano permanenteEstructura a la vistaNulo

Viaducto contra túnel: qué cambia en cada capítulo del presupuesto — elaboración PresconIA

El factor decisivo es la prefabricación. Un viaducto de 24 kilómetros es, esencialmente, la repetición de un módulo: pilote, cabezal, pila, viga, tablero. Ese módulo se produce en planta, en serie, con rendimiento creciente, y se monta con un ciclo repetitivo. Es el escenario ideal para la curva de aprendizaje: cada tramo cuesta un poco menos que el anterior porque el equipo ya lo hizo cien veces.

Un túnel, en cambio, es obra continua: el rendimiento depende del terreno que aparece adelante, y el terreno no se repite.

2. Por qué el costo por kilómetro no se compara así nomás

La cuenta directa daría del orden de USD 300 millones por kilómetro (7.300 ÷ 24). Antes de que ese número circule sin contexto, conviene desarmarlo — es el mismo ejercicio que venimos haciendo con el metro cuadrado, con el kilómetro de ducto y con el de autopista.

El monto total de un proyecto de metro no es el costo de la obra civil. Incluye, además del viaducto y las 16 estaciones:

  • Material rodante (los trenes), que en proyectos de este tipo es una parte significativa de la inversión.
  • Patio taller, una instalación industrial completa para mantenimiento.
  • Sistemas: señalización, control de trenes, comunicaciones, energía de tracción, subestaciones.
  • Predios y expropiaciones a lo largo de toda la traza urbana.
  • Interventoría, gerenciamiento y contingencias.
  • Costo financiero de una obra de casi una década.

Comparar ese número “todo incluido” contra el costo de obra civil de otro proyecto no es comparar caro contra barato: es comparar cosas distintas. El USD/km de un metro solo tiene sentido frente al USD/km de otro metro con el mismo alcance declarado.

3. El financiamiento también es parte del costo

Un dato que un análisis de costos no puede pasar por alto: el proyecto aseguró USD 1.060 millones de banca multilateral (Banco Mundial y BID) solo para sostener las obras de 2026.

Ese tipo de estructura tiene dos consecuencias sobre el presupuesto, en direcciones opuestas:

  • Baja el costo financiero. El crédito multilateral se toma a plazos largos y tasas sensiblemente menores que el mercado. En una obra de esta magnitud, cada punto de tasa son decenas de millones de dólares por año — como vimos en el VMOS, donde el financiamiento estructurado fue tan determinante como el capex.
  • Sube el costo de gestión. Los organismos multilaterales imponen sus propios estándares de contratación, salvaguardas ambientales y sociales, auditoría e interventoría. Eso es calidad y previsibilidad, pero también estructura administrativa y plazos que hay que presupuestar como lo que son: costos indirectos del proyecto, no trámites.

La lección general: conseguir financiamiento barato no es gratis. Se paga en gestión, y esa gestión se presupuesta.

4. Lo que un presupuestador argentino puede llevarse

Aunque la obra sea colombiana, el razonamiento se aplica a cualquier proyecto de infraestructura urbana:

La decisión de tipología es la decisión más cara del proyecto, y se toma cuando todavía no hay nada construido. Elevado o subterráneo, prefabricado o in situ, un frente o varios: esas definiciones se toman en etapa de anteproyecto y determinan el 80% del costo final. Después, la ejecución solo puede administrar el margen que dejó el proyecto.

La repetición es la mejor herramienta de reducción de costos que existe. Todo lo que pueda estandarizarse, prefabricarse y repetirse baja de precio con cada ciclo. Un diseño que estandariza módulos rinde más que cualquier negociación de compra.

El riesgo geotécnico se paga aunque no aparezca. Un túnel distribuye ese riesgo a lo largo de todo el trazado; un viaducto lo concentra en los apoyos, donde se puede estudiar puntualmente y acotar. En presupuestos, riesgo acotado significa contingencia más chica — y la contingencia es plata inmovilizada.

Y el impacto urbano es un costo, no un tema de opinión. Un viaducto es más barato de construir y más caro de convivir: queda a la vista para siempre. Un túnel es al revés. Ninguna de las dos es “la correcta”: la correcta es la que se elige sabiendo qué se está comprando y qué se está resignando.

5. Cinco conclusiones para decidir

  1. La tipología define el costo; la ejecución solo lo administra. Elevado contra subterráneo no es una preferencia estética: es la decisión que fija el orden de magnitud del presupuesto.

  2. Prefabricar y repetir es la palanca de costo más potente. Veinticuatro kilómetros de módulo repetido aprovechan la curva de aprendizaje como ninguna obra a medida puede hacerlo.

  3. El USD/km de un metro no se compara con el de nada que no sea otro metro. El monto incluye trenes, sistemas, patio taller, predios y financiamiento. Sin desarmar el alcance, el número no informa: confunde.

  4. El financiamiento barato tiene costo de gestión. Las salvaguardas y la interventoría de la banca multilateral son costos indirectos reales que hay que presupuestar desde el inicio.

  5. Riesgo acotado es contingencia más chica. Concentrar el riesgo geotécnico en puntos estudiables, en lugar de distribuirlo, libera capital que de otro modo queda inmovilizado como previsión.

Lo que viene

Mañana cerramos la semana con un repaso metodológico: las cinco partidas donde se rompen los presupuestos de obra, con todo lo que fuimos midiendo en estas semanas.
