¿Cuánto cuesta construir en 2026? El m² rubro por rubro

El costo oficial del m² llegó a $1.549.330 (~USD 1.020) en junio. Lo desarmamos rubro por rubro: incidencias, brecha mano de obra-materiales y qué no incluye.

¿Cuánto cuesta construir en 2026? El m² rubro por rubro

El número que todos citan y casi nadie sabe leer

Cada vez que sale una nota de “cuánto cuesta construir”, circula un número de metro cuadrado. Casi nunca se aclara qué mide ese número, qué incluye y —más importante para quien va a firmar un presupuesto— qué deja afuera. Hoy vamos a hacer el trabajo completo: tomar el dato oficial más fresco, desarmarlo rubro por rubro con la estructura de incidencias oficial, y marcar la letra chica que separa ese número del costo real de construir.

Los dos datos duros del mes:

  • El costo de construcción por m² en la Ciudad de Buenos Aires fue de $1.549.330 en junio de 2026 (dato provisorio del Instituto de Estadística y Censos porteño, promedio de sus cuatro modelos de vivienda). Al dólar oficial de esta semana (~$1.520), son unos USD 1.020 por m².
  • El ICC del INDEC (Gran Buenos Aires) subió 2,6% en junio, acumula +16,7% en el primer semestre y +32,1% interanual.

Dos fuentes independientes, la misma película: el costo porteño por m² subió +16,3% en el semestre y +28,4% interanual. El ritmo es consistente — lo que cambia entre una nota y otra es qué se está midiendo. Vamos por partes.

1. La letra chica: qué NO incluye el m² oficial

La nota metodológica del propio índice lo dice con todas las letras, y es la parte que casi nadie lee. El costo por m² oficial no incluye:

  • El terreno.
  • Los derechos de construcción (permisos municipales).
  • Los honorarios profesionales (proyecto, dirección, representación técnica).
  • Los gastos de administración.
  • El IVA.
  • Los gastos financieros.
  • El beneficio de la empresa constructora.

Es decir: es el costo directo de obra de una empresa constructora — materiales puestos en obra, mano de obra y gastos generales de obra. Nada más. Quien usa ese número como “lo que me va a costar construir” está omitiendo entre un tercio y la mitad del desembolso real de un proyecto, según el peso del terreno y la estructura impositiva de cada caso. El m² oficial es una excelente vara de evolución de costos; es un pésimo precio final.

2. El m² desarmado: los 13 rubros, con plata

El ICC se puede desagregar en 13 ítems de obra, y el INDEC publica la ponderación oficial de cada uno. Si aplicamos esa estructura al m² porteño de junio, el desarme queda así:

Ítem de obraIncidencia oficial$/m² (junio 2026)Var. acumulada 2026
Albañilería34,7%$537.618+19,1%
Estructura14,1%$218.456+17,2%
Instalación sanitaria y contraincendios9,7%$150.285+12,4%
Pintura8,4%$130.144+14,7%
Carpintería de madera8,0%$123.946+14,7%
Otros trabajos y gastos6,1%$94.509+21,4%
Instalación eléctrica4,7%$72.819+16,4%
Ascensores4,3%$66.621-1,5%
Instalación de gas3,4%$52.677+11,1%
Yesería2,4%$37.184+18,0%
Carpintería metálica y herrería2,0%$30.987+12,3%
Movimiento de tierra1,6%$24.789+18,2%
Vidrios0,6%$9.296+8,2%

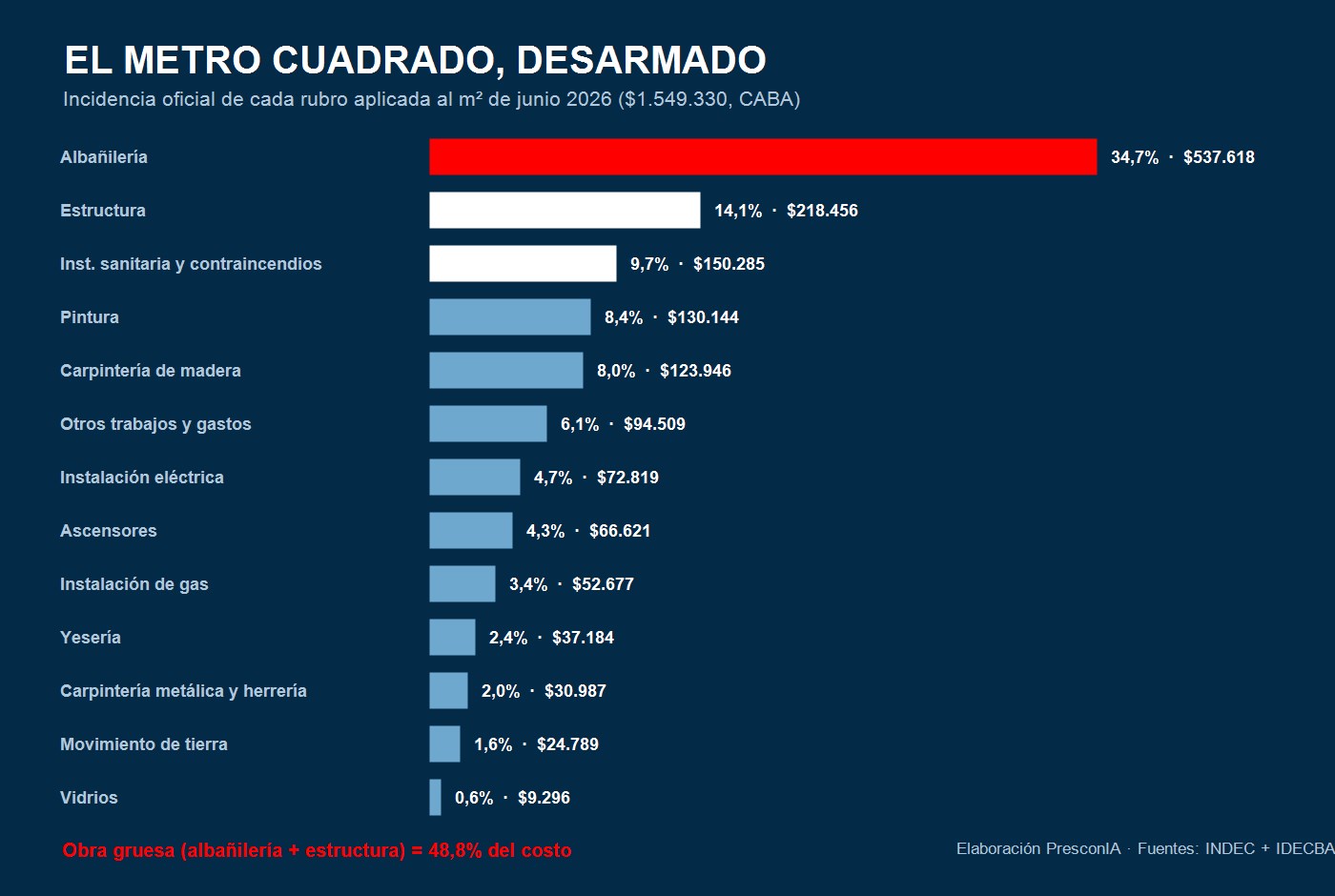

El metro cuadrado desarmado: incidencia de cada rubro en pesos, junio 2026 — elaboración PresconIA

Método declarado, porque acá medimos con cuidado: los pesos por rubro salen de aplicar la estructura de ponderaciones del ICC-GBA (que es fija, con base 1993) al costo por m² porteño de junio. Es una estimación PresconIA para dimensionar incidencias — en una obra real de 2026 los pesos exactos varían con el proyecto (una casa sin ascensor redistribuye ese 4,3%, una torre premium infla carpinterías y vidrios). Pero el orden de magnitud es el que importa, y deja tres lecciones:

La albañilería es un tercio del costo. Más de $537.000 de cada m². Sumada a la estructura, la obra gruesa es prácticamente la mitad del presupuesto. Ahí se gana o se pierde una obra: un desvío de 10% en obra gruesa no lo compensa ninguna economía en vidrios (0,6%) ni en herrería (2%).

Las instalaciones completas (sanitaria + gas + eléctrica) pesan 17,8% — casi lo mismo que toda la estructura. Es el bloque que más se subestima en presupuestos caseros.

Los rubros chicos son chicos. Optimizar la compra de vidrios está bien; creer que eso salva un presupuesto es no haber mirado nunca esta tabla.

3. Quién está empujando el número: la mano de obra

La suba de junio (+2,6%) no fue pareja entre capítulos: Materiales +1,8%, Mano de obra +3,3%, Gastos generales +2,8%. En puntos de incidencia, de los 2,63 puntos del mes, 1,60 los puso la mano de obra: el 61% del aumento. El capítulo refleja el acuerdo salarial UOCRA de mayo, homologado el 2 de junio — el que analizamos cuando cubrimos la paritaria de la construcción.

Y el acumulado del año muestra la foto completa:

CapítuloAcumulado 2026Interanual
Mano de obra+20,9%+38,7%
Gastos generales+19,6%+33,6%
Materiales+11,5%+24,7%
Nivel general+16,7%+32,1%

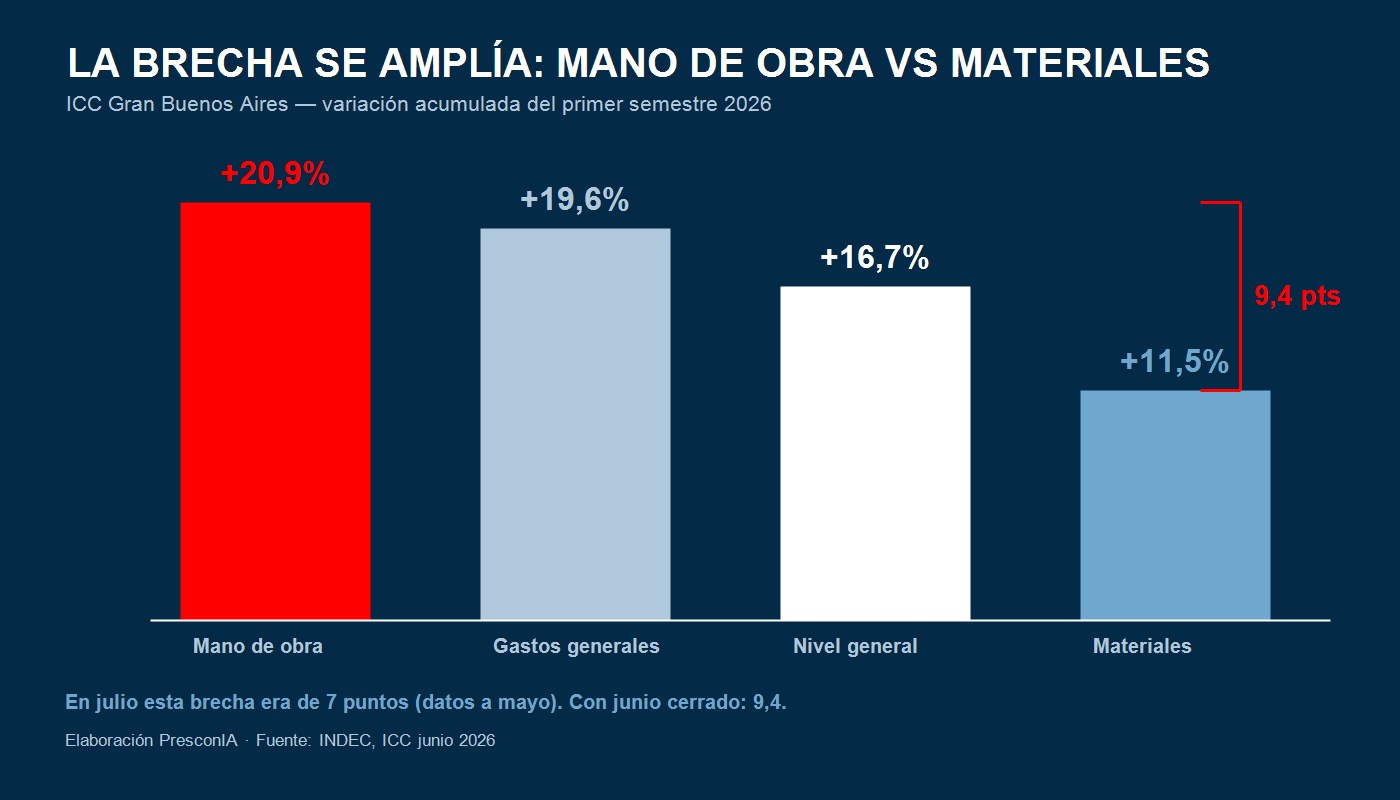

La brecha mano de obra vs materiales se amplió a 9,4 puntos en el primer semestre — elaboración PresconIA sobre INDEC

Cuando analizamos el ICC del primer semestre la brecha entre mano de obra y materiales era de 7 puntos con datos a mayo. Con junio cerrado, ya es de 9,4 puntos — y dentro de la mano de obra, los subcontratos (yesería, pintura, instalaciones) subieron 5,1% solo en junio, contra 3,0% de la mano de obra asalariada.

Esto se ve directo en el ranking de ítems del mes: los que más subieron en junio son los MO-intensivos — yesería +5,7%, instalación eléctrica +4,4%, pintura +4,1% — mientras los ítems dominados por material industrial quedaron planchados (carpinterías +0,6%, vidrios +0,9%).

Hay además un dato estructural escondido en las ponderaciones: en la canasta oficial, materiales pesan 46,0% y mano de obra 45,6% — prácticamente empatados. Esa estructura es de base 1993; con la mano de obra corriendo 9,4 puntos arriba de los materiales solo este año, en la obra real de 2026 la mano de obra ya es, con toda probabilidad, el primer costo de la construcción argentina. Quien siga presupuestando como si los materiales fueran el corazón del costo está calibrando el modelo con una obra que ya no existe.

4. Por qué circulan números distintos (y ninguno está “mal”)

Tres números de m² que convivieron en los medios este año:

NúmeroQué mide
$1.549.330 (IDECBA, junio)Costo directo, promedio de 4 modelos multivivienda, CABA
~$1.474.000 (relevamientos privados, julio)Costo de casa unifamiliar estándar, sin los rubros de edificio (ascensores, contraincendios)
~$2.020.000 + IVA (APYMECO, enero)Costo pyme constructora en provincia de Buenos Aires, otra canasta y otra fecha

La lección del presupuestador es siempre la misma: antes de usar un número de m², leé qué modelo de obra valoriza, en qué región, a qué fecha y qué deja afuera. Comparar un costo directo de edificio de junio contra un costo con IVA de casa de enero no es comparar caro contra barato: es comparar peras con manzanas y sacar conclusiones con el ruido.

El propio índice oficial lo demuestra: entre sus modelos de vivienda, el más económico costó $1.443.685/m² en junio y el más caro $1.809.894/m²25% de diferencia entre dos obras “estándar” del mismo índice, solo por prototipo y terminaciones. “El” m² no existe: existe el m² de tu obra.

5. Cinco conclusiones para decidir

  1. El m² oficial es costo directo, no precio de construir. Antes de usarlo para decidir, sumale terreno, derechos, honorarios, administración, IVA, financieros y margen — según el proyecto, eso agrega entre un tercio y la mitad al desembolso total.

  2. La mano de obra ya es el primer costo. Brecha acumulada de 9,4 puntos sobre materiales y 61% de la suba de junio. En presupuestos a plazo, la mano de obra se proyecta con calendario de paritaria — indexarla “por inflación” es subestimarla sistemáticamente.

  3. La mitad del presupuesto está en la obra gruesa. Albañilería (34,7%) + estructura (14,1%): ahí van el control y la ingeniería de compras. Los rubros chicos no compensan desvíos de los grandes.

  4. Si tu obra entra en terminaciones en 2026, el ajuste pega doble. Los ítems MO-intensivos de terminación (yesería, pintura, eléctrica) lideran las subas — y son subcontratos, la apertura que más corre (+5,1% en junio). Cerrá esos precios antes, no después.

  5. Ningún número de m² se usa sin leer su metodología. Entre modelos del mismo índice hay 25% de diferencia; entre fuentes, más. Usá el modelo que se parece a tu obra — o mejor, presupuestá por incidencias, que para eso está la tabla de arriba.

Lo que viene

Esta semana se completa el tablero: en los próximos días sale el ISAC de junio (la segunda entrega de nuestra serie mensual del mapa de insumos) y a mediados de mes el ICC de julio, donde veremos si la brecha mano de obra-materiales sigue abriéndose con el nuevo tramo paritario. Costos, volúmenes y precios: las tres patas del mismo análisis.

Fuentes
