Industria

Madera y acero: por qué el m³ siempre da mal

El sistema híbrido se evalúa mal cuando se compara por unidad de material. La comparación válida es el m² montado, y la brecha salarial cambia la ecuación.

Madera y acero: por qué el m³ siempre da mal

La comparación que siempre pierde

Cada vez que aparece un sistema constructivo nuevo, la primera pregunta es la misma: ¿cuánto sale comparado con lo que hago siempre? Y casi siempre se responde de la peor manera posible: comparando precio de material contra precio de material.

El metro cúbico de madera laminada contra el metro cúbico de hormigón. El kilo de acero contra el kilo de acero. Así, un sistema híbrido de madera masiva sobre estructura metálica siempre pierde, porque se lo está midiendo por la única variable en la que efectivamente es más caro.

La comparación válida es otra: el metro cuadrado de entrepiso terminado y montado, con todo lo que hace falta para llegar ahí. Y cuando se hace bien, el resultado cambia — no siempre a favor del híbrido, pero por razones distintas a las que se suelen invocar.

Vamos a desarmarlo.

1. Qué entra en el m² que no entra en el m³

Un entrepiso de hormigón armado ejecutado in situ no cuesta solamente hormigón y hierro. Cuesta, además:

  • Encofrado: material, armado, desarmado, amortización, limpieza.
  • Apuntalamiento: puntales, plazo de permanencia, el espacio de las plantas inferiores que queda ocupado.
  • Curado y espera: días de calendario en los que la obra no avanza en ese frente.
  • Mano de obra intensiva: armadores, carpinteros de encofrado, hormigonado, terminación.
  • Logística de bombeo: si hay bomba, hay ventana horaria y costo por m³.

Un entrepiso híbrido de madera masiva sobre perfilería metálica no tiene casi nada de eso. Tiene, en cambio:

  • Piezas más caras, producidas en fábrica y transportadas.
  • Herrajes y conectores, que son el corazón del sistema.
  • Grúa y montaje, con equipo y cuadrilla especializada.
  • Protección al fuego, resuelta por encapsulado o por sobredimensionado de sección.
  • Tolerancias milimétricas, que exigen replanteo de precisión.

Son dos estructuras de costo completamente distintas. Por eso el precio por unidad de material no informa nada: en un caso el material es una fracción del total; en el otro es la mayor parte.

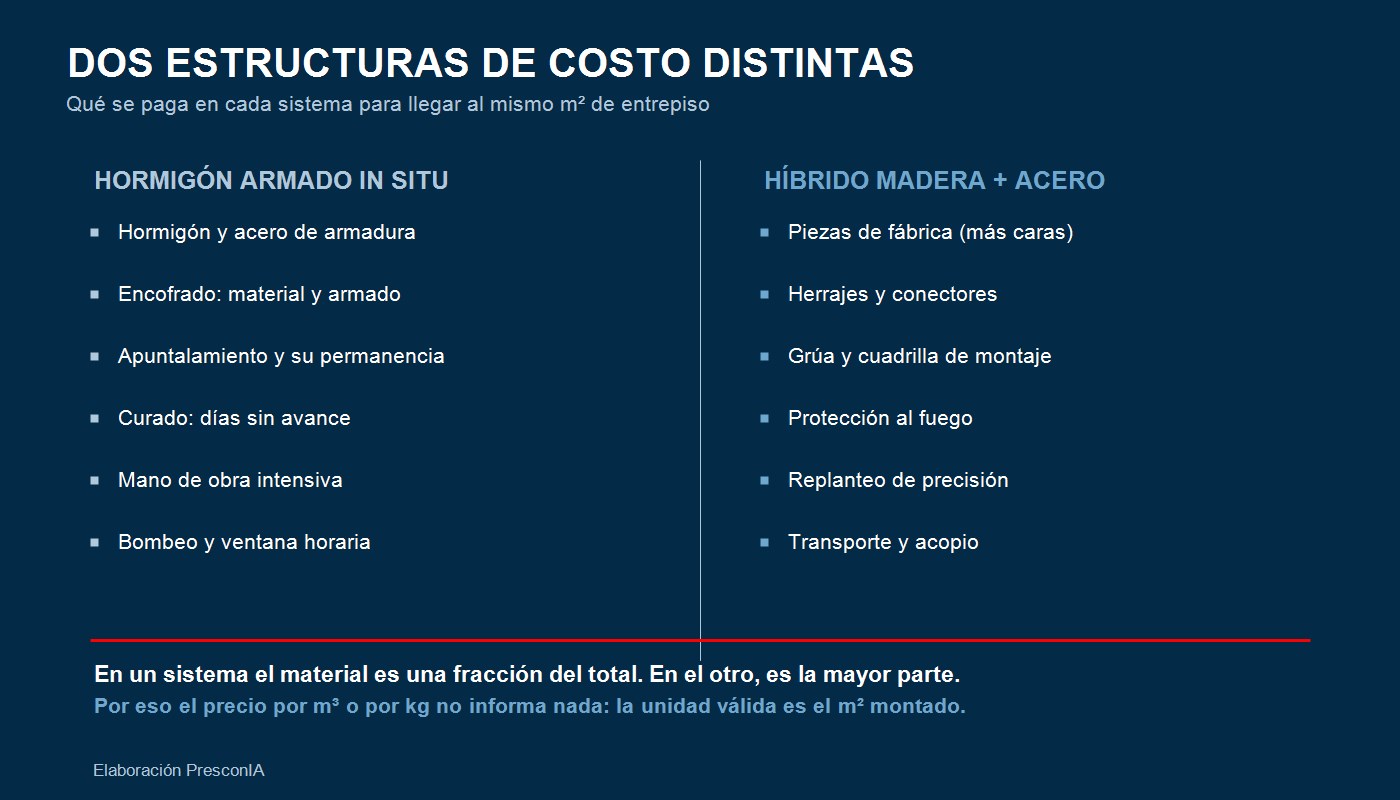

Dos estructuras de costo distintas: qué se paga en cada sistema — elaboración PresconIA

2. La ecuación que cambió este año

Acá aparece el argumento económico que hoy es más fuerte que hace dos años, y que se apoya en algo que venimos midiendo mes a mes.

En lo que va de 2026, en la construcción argentina:

ComponenteAcumulado 2026
Mano de obra+23,9%
Materiales+13,3%

La mano de obra corre al doble que los materiales, y la brecha se abre en cada medición — ya lleva cuatro lecturas consecutivas, y ayer confirmamos que dos índices con metodologías distintas llegan al mismo diagnóstico.

La consecuencia para cualquier decisión de sistema constructivo es directa: prefabricar es sustituir horas-hombre en obra por material producido en fábrica. Es decir, cambiar el insumo que más sube por el insumo que menos sube.

Eso no convierte automáticamente al híbrido en más barato. Lo que hace es mover la pendiente: cada mes que la brecha se ensancha, el sistema intensivo en mano de obra pierde terreno relativo frente al prefabricado. Un sistema que hace tres años no cerraba puede cerrar hoy sin que haya cambiado nada de su tecnología — cambió el precio relativo de los factores.

Y hay un matiz que conviene decir, porque es honesto: la prefabricación no elimina la mano de obra, la traslada. Parte de ese trabajo se hace en fábrica, donde también hay salarios. La ventaja no es que desaparezca el jornal, sino que el trabajo en fábrica es más productivo por hora, más previsible y menos sensible a los imprevistos de obra.

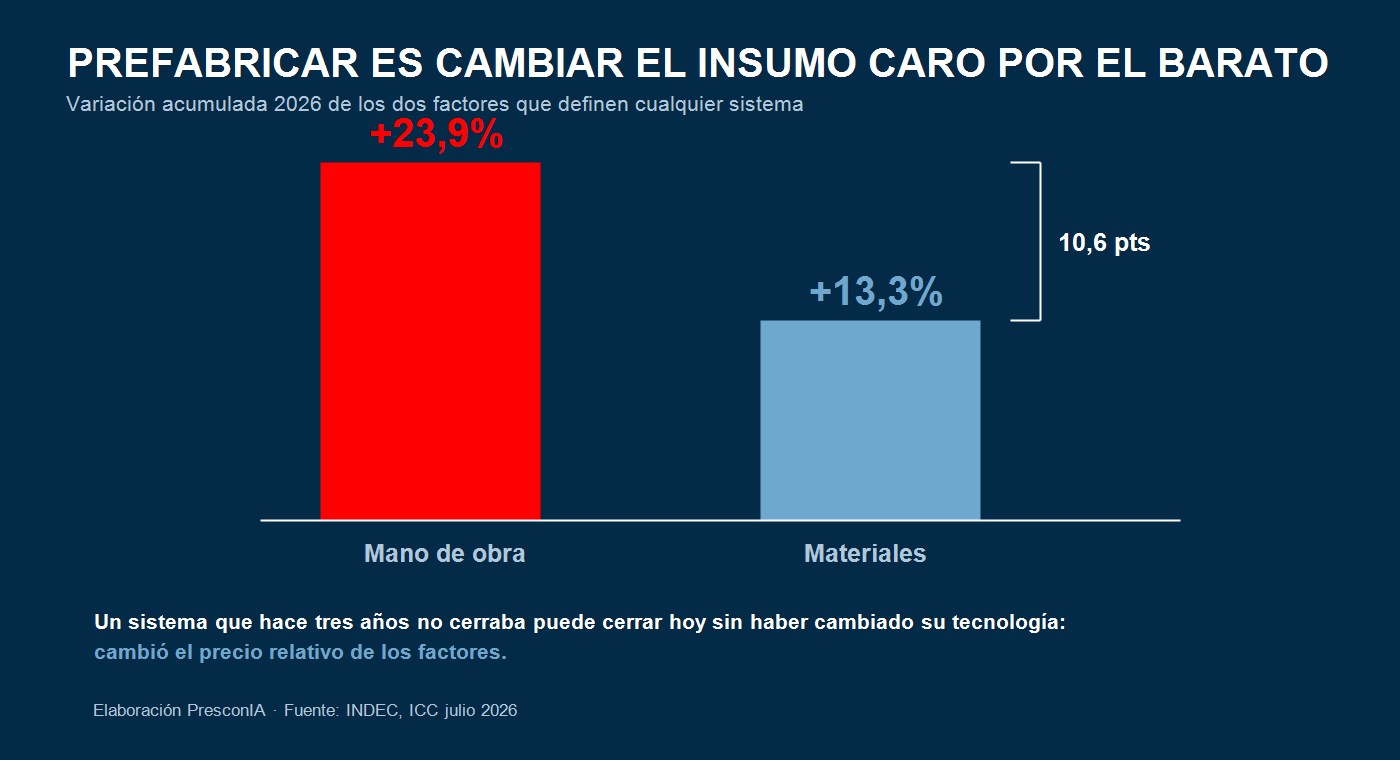

La brecha entre mano de obra y materiales mueve la ecuación de cualquier sistema prefabricado — elaboración PresconIA

3. El plazo, que es la mitad del argumento

El segundo componente del ahorro no está en la planilla de materiales sino en el calendario.

Un entrepiso en seco se monta y se puede cargar. No hay curado, no hay apuntalamiento que ocupe plantas inferiores, y el frente siguiente arranca antes. En obras de varias plantas, eso comprime el ciclo por nivel.

Lo que un presupuesto debe capturar de eso:

  • Gastos generales de obra, que corren por tiempo: obrador, seguridad, supervisión, alquileres de equipo, seguros. Menos meses de obra son menos meses de estructura fija.
  • Costo financiero, que también corre por tiempo. El capital inmovilizado en una obra que dura ocho meses no es el mismo que en una que dura once.
  • Fecha de ingreso, que en obra privada es ingreso adelantado.

Es exactamente la partida que marcamos entre las cinco que rompen presupuestos: el plazo no es un dato del cronograma, es una partida de costo. Si el presupuesto compara sistemas sin valorizar la diferencia de plazo, está comparando mal.

4. Las tres partidas donde estos presupuestos se rompen

Si tuviera que señalar dónde falla un presupuesto de sistema híbrido, son siempre estas tres.

Los herrajes y conectores. En un sistema híbrido, el costo no está en las piezas: está en las uniones. Cada nudo entre madera y acero requiere placas, bulones, pasadores o tirafondos calculados y a veces mecanizados a medida. Un presupuesto que cotiza vigas y columnas y deja las uniones “dentro del montaje” está subestimando una partida que puede ser significativa.

La protección al fuego. La madera masiva tiene un comportamiento al fuego calculable —forma una capa carbonizada que protege el núcleo— pero eso no es gratis: se resuelve encapsulando o sobredimensionando la sección para sacrificar espesor. El acero, en cambio, necesita protección específica. Ninguna de las dos soluciones es una nota al pie: son partidas con costo propio y hay que presupuestarlas explícitas.

La tolerancia de replanteo. Un sistema prefabricado llega a obra con medidas definitivas. Si la fundación o la estructura de apoyo tiene desviaciones que en hormigón se absorben con un relleno, en un sistema en seco se convierten en piezas que no entran, adaptaciones en obra y demoras de montaje con la grúa contratada esperando. El hormigón perdona; el prefabricado no. Ese margen de precisión también se presupuesta, en replanteo topográfico y en control de calidad.

5. Qué pedirle a un proveedor para que la comparación sirva

Si va a evaluar un sistema híbrido contra su solución habitual, pida el precio de esta forma:

  1. Por m² de entrepiso montado, no por m³ ni por kg.
  2. Con el alcance escrito: ¿incluye herrajes? ¿montaje? ¿grúa? ¿movilización? ¿protección al fuego? ¿tratamiento y terminación superficial?
  3. Con el plazo de montaje declarado y las condiciones que lo sostienen: accesos, área de acopio, disponibilidad de grúa.
  4. Con las tolerancias exigidas a la estructura de apoyo, por escrito y antes de firmar.
  5. Con el origen de las piezas: si son importadas, hay plazo de entrega y exposición cambiaria que son parte del costo y del riesgo.

Y del lado propio, arme el comparativo con su solución tradicional valorizada igual de completa: encofrado, apuntalamiento, curado, mano de obra y plazo incluidos. Comparar un presupuesto cerrado del proveedor contra un costo propio incompleto es la forma más común de tomar una mala decisión con números que parecen buenos.

6. Cinco conclusiones para decidir

  1. El m³ y el kg no comparan nada. La unidad válida es el m² de entrepiso montado, con alcance completo de ambos lados.

  2. La brecha salarial mueve la pendiente. Con mano de obra al 23,9% y materiales al 13,3%, prefabricar es cambiar el insumo caro por el barato. No garantiza ahorro, pero mejora la ecuación cada mes que la brecha se abre.

  3. El plazo es la mitad del argumento y casi nunca se valoriza. Gastos generales y costo financiero corren por tiempo. Si no están en el comparativo, el comparativo está incompleto.

  4. El costo del híbrido está en las uniones. Herrajes, conectores y protección al fuego son partidas propias, no accesorios del montaje.

  5. El prefabricado no perdona el replanteo. Lo que en hormigón se resuelve con un relleno, en seco es una pieza que no entra y una grúa esperando. Esa precisión se paga antes, en topografía y control.

Lo que viene

Mañana seguimos con la otra mitad del mismo problema: qué parte del presupuesto automatiza realmente el modelo BIM y cuál sigue siendo trabajo humano. Porque el modelo resuelve el cómputo con una precisión que ningún cómputo manual alcanza — y ahí termina su aporte.
