La mina que no existe ya tiene 440 km de obra
Los Azules definió USD 3.170 millones de inversión. Antes de la mina hay 140 km de camino de montaña, 300 km de línea eléctrica y un campamento para 3.000 personas.
Antes de que haya mina, hay obra
Cuando se habla de un proyecto minero, la conversación va casi siempre a la ley del mineral, al precio del cobre y a los años de vida útil. Pocas veces va a lo que un constructor ve cuando mira el mismo proyecto: que antes de que exista una sola tonelada de mineral hay que construir, en alta montaña, una infraestructura del tamaño de una obra pública provincial.
Los Azules, en San Juan, es hoy el mejor ejemplo disponible. El proyecto definió una inversión inicial de USD 3.170 millones en su estudio de factibilidad, ingresó al régimen de grandes inversiones con un programa cercano a USD 2.700 millones —que la empresa espera llevar a USD 4.000 millones— y apunta a tomar la decisión final de inversión a fines de 2026 para arrancar la construcción en 2027.
Y la hoja de ruta de esa construcción, publicada por la propia compañía, es de manual para cualquiera que presupueste obra:

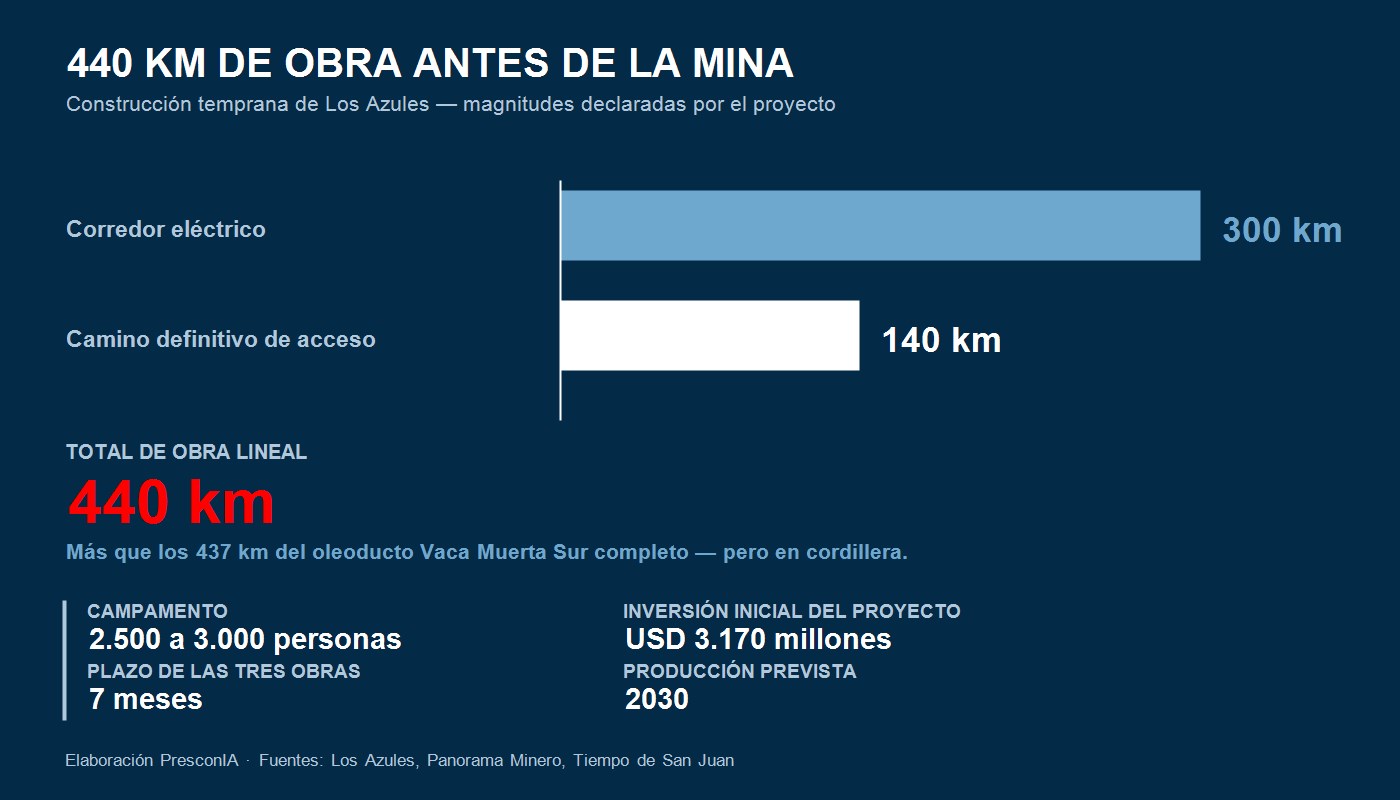

| Componente de la construcción temprana | Magnitud |
|---|---|
| Camino definitivo de acceso | 140 km |
| Corredor eléctrico | ~300 km |
| Campamento de construcción y operación | 2.500 a 3.000 personas |
| Plazo previsto para las tres obras | 7 meses |
| Producción prevista | 2030 |

Ciento cuarenta kilómetros de camino más trescientos de línea eléctrica: 440 kilómetros de obra lineal antes de que la mina exista. Para dimensionarlo con algo conocido: es más que el ducto completo del oleoducto Vaca Muerta Sur, que tiene 437 km. Con la diferencia de que acá el terreno es cordillera.
1. La decisión de traza es una decisión de costos
El dato más interesante de la hoja de ruta no es la longitud del camino, sino por dónde decidieron no pasar: la traza definitiva evita la zona de “Cabeza de León”, a 4.300 metros sobre el nivel del mar, optando por un recorrido más bajo y —en palabras de la propia empresa— más económico.
Un camino más largo que resulta más barato parece contradictorio hasta que uno desarma qué le hace la altura al costo de una obra:
- Rendimiento del personal. Por encima de los 3.500-4.000 metros, la productividad de una cuadrilla cae de forma marcada: menos oxígeno significa jornadas más cortas, más descansos, rotación obligatoria del personal y controles médicos. La misma tarea consume más horas-hombre.
- Rendimiento de los equipos. Los motores de combustión pierden potencia con la altura por la menor densidad del aire. Un equipo que rinde 100 al nivel del mar rinde sensiblemente menos a 4.300 metros, y eso se paga en más horas-máquina y en más equipos para el mismo frente.
- Ventana climática. A esa cota, los meses en que se puede trabajar se reducen drásticamente. Menos ventana significa más frentes simultáneos para cumplir el plazo, y más frentes simultáneos significa más obradores, más logística y más costo indirecto.
- Logística y seguridad. Todo lo que sube —combustible, agua, comida, repuestos— sube con un costo de transporte proporcional a la cota y a la pendiente. Y la operación permanente en altura obliga a infraestructura sanitaria propia.
Por eso elegir una traza más larga pero más baja es exactamente el tipo de decisión que separa un proyecto que cierra de uno que no cierra. No es una decisión de trazado: es una decisión de presupuesto tomada en la etapa de ingeniería, que es donde las decisiones todavía son baratas.
2. Siete meses para tres obras simultáneas

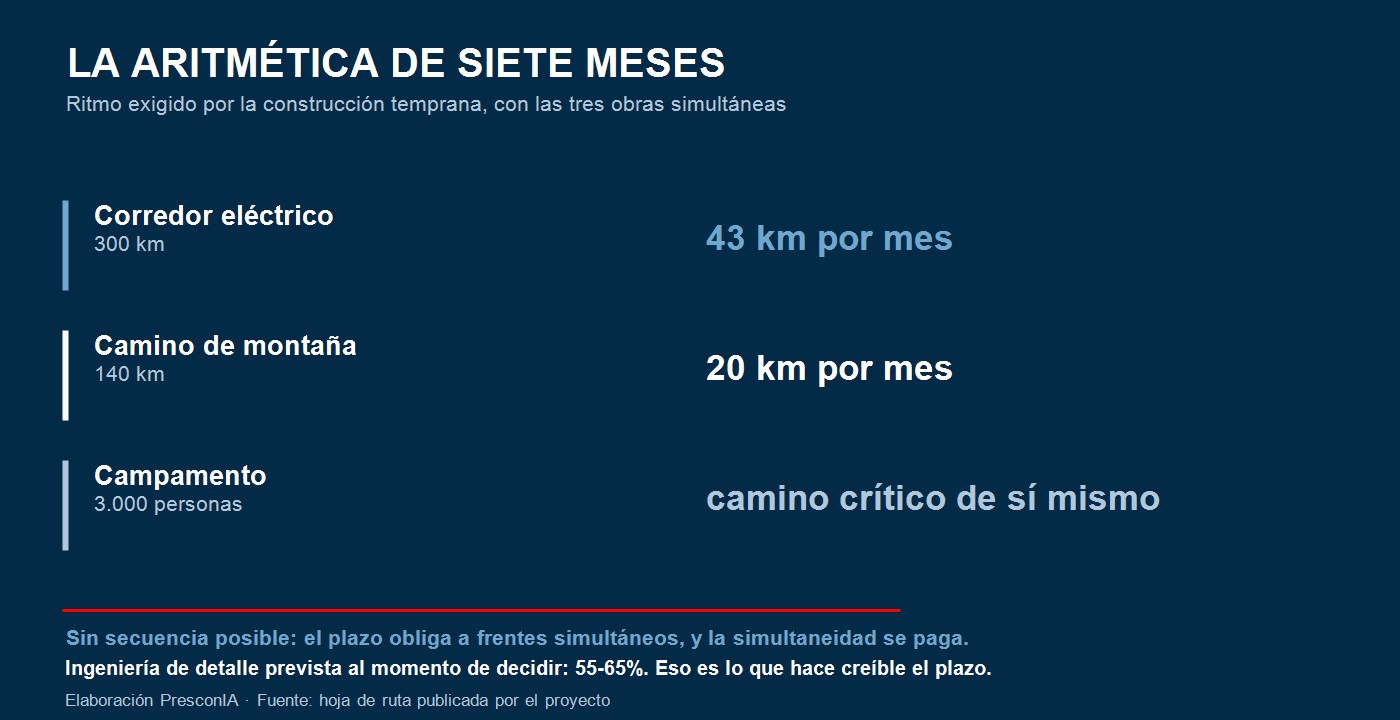

El plazo declarado para completar camino, línea eléctrica y campamento es de siete meses. Vale la pena detenerse ahí, porque ese número tiene consecuencias de costo que no aparecen en ningún titular.
Siete meses para 140 km de camino de montaña implica un ritmo del orden de 20 km por mes. Para 300 km de corredor eléctrico, unos 43 km por mes. Y las tres obras corriendo a la vez, en el mismo territorio, compitiendo por los mismos accesos, los mismos equipos pesados y el mismo alojamiento.
Lo que un presupuestador lee en ese cronograma:
- No hay secuencia, hay simultaneidad. No se puede hacer primero el camino y después la línea: no alcanza el tiempo. Eso obliga a construir el camino por tramos y en varios frentes a la vez, con equipos entrando por distintos puntos.
- La aceleración se paga. Comprimir un plazo tiene un costo conocido: más turnos, más equipos, más supervisión, más obradores. En obra de montaña, además, más campamentos temporarios.
- El campamento es camino crítico de sí mismo. No se puede alojar a 3.000 personas antes de tener el campamento, y no se puede construir el campamento sin gente alojada. La solución habitual —campamentos temporarios que después se desmontan— es un costo que existe únicamente por el cronograma.
Por eso la contratación arrancó antes: la compañía prevé incorporar unos 120 trabajadores antes de fin de año, con la ingeniería de detalle en el orden del 55-65% para diciembre. La ingeniería avanzada es lo que permite que siete meses sea un plazo y no un deseo.

3. El campamento como decisión técnica
Un detalle que suele pasarse por alto y que en este proyecto es explícito: el campamento está diseñado como un campus, con materiales bioclimáticos y aislaciones de fardos de paja y lana de roca para mejorar la eficiencia energética en alta montaña.
Para el análisis de costos, esa decisión tiene una lógica clara. En un emplazamiento a gran altura, el costo de mantener la temperatura de un edificio durante diez o quince años de operación puede superar largamente el sobrecosto inicial de aislarlo bien, porque cada unidad de energía llega hasta ahí con el costo logístico de la cota. Aislar más caro al inicio para gastar menos por década no es una decisión ambiental: es una decisión de costo de ciclo de vida, del mismo tipo que la elección de traza.
Es, además, un recordatorio útil para cualquier obra: el presupuesto de construcción y el costo de operar lo construido son el mismo problema mirado en dos momentos distintos.
4. Qué puede vender acá un constructor argentino
Este es el punto por el que el proyecto merece un análisis en un blog de costos. La minería del cobre se discute como si fuera un tema de geología y de precios internacionales. Pero la construcción temprana de un proyecto como este es obra civil e infraestructura convencional, del tipo que hacen empresas argentinas todos los días:
- Movimiento de suelos y obra vial de montaña.
- Líneas eléctricas de alta tensión y estaciones transformadoras.
- Obra civil de campamentos, plantas de tratamiento de agua y efluentes.
- Estructuras metálicas y montajes industriales.
- Logística pesada, canteras y plantas de áridos.
Nada de eso requiere ser una minera. Requiere tener antecedentes, equipos y capacidad de trabajar en altura. Y llega antes que la mina: el camino, la línea y el campamento se construyen entre 2027 y 2028, mientras la producción recién se prevé para 2030.
Dicho de otro modo: el trabajo para el sector construcción está en los tres años que van desde la decisión de inversión hasta la primera tonelada de cobre. Cuando el proyecto empiece a producir, la obra grande ya habrá terminado.
5. Cinco conclusiones para decidir
-
En proyectos de montaña, la traza es la primera partida del presupuesto. Evitar 4.300 metros con un recorrido más largo puede ser más barato: la altura castiga rendimiento de personal, rendimiento de equipos, ventana climática y logística, todo a la vez.
-
Un plazo comprimido es una partida, no un dato. Siete meses para 440 km de obra lineal más un campamento obliga a simultaneidad, frentes múltiples y campamentos temporarios. Si el cronograma no está presupuestado como costo, el presupuesto está incompleto.
-
La ingeniería de detalle avanzada es lo que hace creíble un plazo. Con 55-65% de ingeniería al momento de decidir, el riesgo de reingeniería durante la obra baja fuerte. Empezar a construir con ingeniería atrasada es la causa técnica más común de desvío.
-
Aislar caro puede ser barato. En emplazamientos remotos y de altura, el costo logístico de la energía convierte la eficiencia del edificio en una decisión económica de ciclo de vida, no en un gesto.
-
La ventana comercial para el sector construcción es ahora, no en 2030. La obra —vial, eléctrica, civil, montajes, logística— se ejecuta antes de que la mina exista. Quien quiera trabajar en el ciclo del cobre tiene que estar calificado antes de la decisión final de inversión, no después.
Lo que viene
Los Azules apunta a su decisión final de inversión hacia fin de 2026. Cuando esté tomada vamos a volver sobre el proyecto con la pregunta del presupuestador: cuánto del capex termina siendo obra civil e infraestructura, y cuánto planta y equipamiento. Es la misma pregunta que hicimos con el VMOS y que da, casi siempre, resultados contraintuitivos.
