Lo que cuesta parar y volver a arrancar una obra
Una obra parada no cuesta cero. Desmovilización, conservación, deterioro, remobilización y redeterminación: la aritmética completa del arranque.
Una obra parada no cuesta cero
Hay unas 3.500 obras paralizadas en el país y en danza un esquema de reactivación de alrededor de 850 proyectos. Más allá de qué se reactive y cuándo, hay una pregunta técnica que cualquiera que administre un contrato de obra va a tener que responder: ¿cuánto cuesta volver a arrancar algo que se paró?
La respuesta intuitiva —“lo que faltaba, más inflación”— es la que rompe presupuestos. Una obra detenida acumula costos en cinco capítulos distintos, y solo uno de ellos es el ajuste de precios. Vamos a desarmarlos.

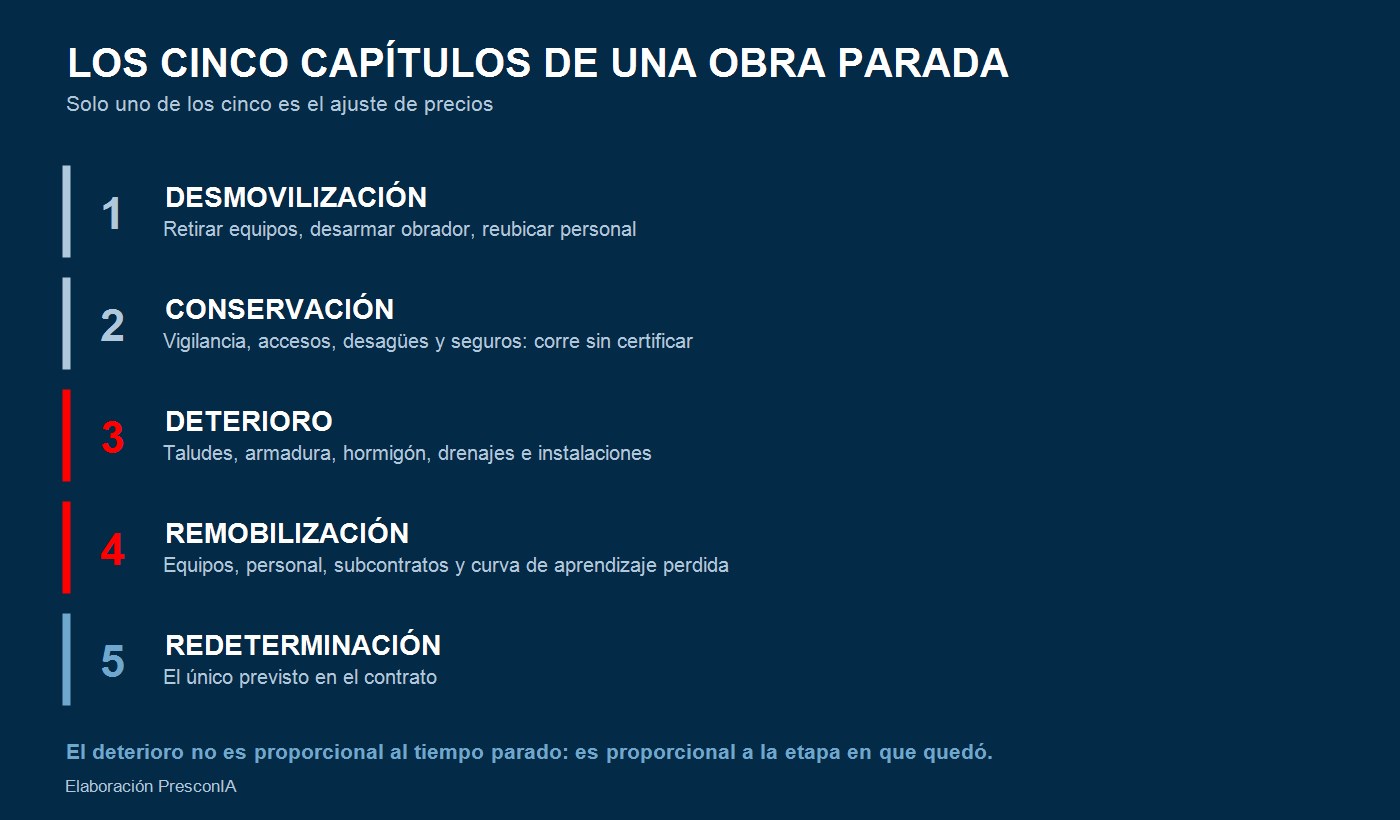

1. Desmovilización: el costo de irse
Cuando una obra se detiene, no se apaga: se desarma. Retiro de equipos pesados con transporte especial, devolución de alquileres, desmontaje parcial del obrador, traslado de materiales acopiados a depósito, liquidación o reubicación del personal.
Nada de eso figuraba en el presupuesto original, porque el presupuesto original preveía una movilización y una desmovilización, al principio y al final. Una parada intermedia agrega un par completo que nadie presupuestó.
Y hay un costo laboral asociado que suele subestimarse: la cuadrilla que se dispersa no vuelve. El equipo que se rearma es otro equipo, y eso tiene consecuencias que aparecen en el punto 4.
2. Conservación: el costo de estar parado
Mientras la obra está detenida, sigue gastando:
- Vigilancia y seguridad, para evitar robo de materiales, cables e instalaciones —el rubro que más se deteriora en obras detenidas.
- Mantenimiento de accesos y desagües, sin el cual el predio se vuelve impracticable.
- Bombeo y achique donde haya excavaciones abiertas.
- Seguros, cánones y estructura mínima de administración del contrato.
Es un costo mensual, corre sin generar avance y no tiene contrapartida en certificación. En términos de flujo, es el peor gasto posible: sale plata y no entra nada.
3. Deterioro: lo que ya estaba hecho y hay que rehacer
Este es el capítulo que más sorprende cuando la obra vuelve, porque no se ve hasta que se abre el frente. Lo típico en obra civil:
| Elemento | Qué le pasa parado | Consecuencia |
|---|---|---|
| Excavaciones abiertas | Derrumbe de taludes, colmatación | Reexcavar y reperfilar |
| Armadura montada sin hormigonar | Oxidación superficial y avanzada | Limpieza o reemplazo de barras |
| Hormigón expuesto sin terminación | Carbonatación, fisuración, manchado | Reparación y tratamiento superficial |
| Desagües y drenajes | Obstrucción, sedimentación | Limpieza completa |
| Instalaciones a la vista | Robo y vandalismo | Reprovisión |
| Caminos internos y accesos | Erosión, pérdida de perfil | Reconstrucción |

Hay un matiz importante para no exagerar: el deterioro no es proporcional al tiempo, es proporcional a la exposición y a la etapa en la que quedó. Una obra que se detuvo con la estructura terminada y cerrada aguanta razonablemente bien. Una que se detuvo con las excavaciones abiertas y la armadura montada se degrada rápido y caro. La primera pregunta al planificar una reactivación no es “cuánto tiempo estuvo parada” sino “en qué etapa quedó”.
4. Remobilización: volver no es seguir
Rearmar la obra cuesta lo mismo que armarla, y a veces más:
- Traer de nuevo equipos, obrador e instalaciones, con precios de alquiler actualizados.
- Recontratar y recapacitar personal. El equipo original se reubicó; el nuevo tiene que aprender el proyecto, los procedimientos y el terreno.
- Recomponer la cadena de subcontratistas y proveedores, que en el medio tomaron otros compromisos y ahora cotizan con su propia agenda.
- Reactivar permisos, habilitaciones y seguros vencidos.
Y acá está el costo menos visible de todos: la curva de aprendizaje se perdió. En cualquier obra repetitiva, el rendimiento de una cuadrilla mejora a medida que repite la tarea; ese es el rendimiento que se usa para presupuestar. Un equipo nuevo arranca en la parte baja de la curva. Durante las primeras semanas, los rendimientos reales están por debajo de los presupuestados — y si el presupuesto se armó con los rendimientos de régimen, ahí hay un desvío garantizado que nadie anotó.
5. Redeterminación: el único capítulo que sí está previsto
Este es el que todos miran, y es el que mejor resuelto está, porque tiene un mecanismo formal. En la obra pública nacional, la actualización de contratos se apoya en índices oficiales —el propio INDEC publica los datos del ICC específicamente para la actualización de contratos según el Decreto 1.295/02—.
Con nuestras propias series, la magnitud del ajuste queda clara:
| Si la obra se detuvo… | Ajuste necesario solo para igualar poder de compra |
|---|---|
| En enero de 2026 | +19,2% |
| En julio de 2025 (un año) | +32,5% |
Pero hay dos advertencias técnicas que cambian el resultado real:
Primera: el índice general no representa a la obra concreta. El ICC nivel general subió 19,2% en el año, pero adentro la mano de obra subió 23,9% y los materiales 13,3% — diez puntos y medio de brecha. Una obra intensiva en mano de obra redeterminada por el nivel general queda corta; una intensiva en materiales queda holgada. La estructura de ponderación del contrato importa tanto como el índice.
Segunda: la redeterminación cubre precios, no cubre los otros cuatro capítulos. Desmovilización, conservación, deterioro y remobilización no son inflación: son trabajos y costos nuevos que no estaban en el contrato original. Si la reactivación se negocia únicamente como una actualización de precios, esos cuatro capítulos quedan sin financiar, y terminan saliendo del margen del contratista o del avance de la obra.
6. Cómo se presupuesta una reactivación bien hecha
Un orden de trabajo que funciona, para cualquiera de los dos lados del contrato:
- Relevamiento físico antes de cotizar. No se presupuesta una reactivación desde el expediente: se va al predio, se abre lo que haya que abrir y se documenta el estado real. El deterioro solo se conoce mirándolo.
- Cómputo diferencial, no cómputo del saldo. Lo que falta hacer más lo que hay que rehacer, separado y explícito. Son dos ítems distintos y se discuten distinto.
- Remobilización como ítem propio. Con su monto, no diluida en gastos generales, para que sea negociable y demostrable.
- Rendimientos de arranque diferenciados. Las primeras semanas con rendimientos de curva de aprendizaje, no de régimen.
- Redeterminación con la estructura real de la obra. Verificar que la ponderación de mano de obra, materiales y equipos del contrato se parezca a la obra que falta ejecutar, que casi nunca es la misma que la del contrato original.
- Plazo realista. Una obra que se reactiva no retoma el ritmo anterior de un día para el otro. Prometer el ritmo de régimen desde la semana uno es la forma más rápida de incumplir.
7. Cinco conclusiones para decidir
-
Una obra parada acumula costo en cinco capítulos, y solo uno es la inflación. Desmovilización, conservación, deterioro y remobilización son trabajos nuevos que no estaban en ningún contrato.
-
La pregunta correcta es en qué etapa quedó, no cuánto tiempo estuvo. Una obra cerrada y protegida se conserva; una con excavaciones abiertas y armadura montada se degrada rápido y caro.
-
La redeterminación por índice general puede quedar corta. Con la mano de obra corriendo diez puntos y medio arriba de los materiales, una obra intensiva en jornales necesita más que el nivel general para sostener su ecuación.
-
La curva de aprendizaje es un costo real y no figura en ningún lado. Presupuestar el arranque con rendimientos de régimen es aceptar un desvío desde el primer día.
-
Sin relevamiento físico no hay presupuesto de reactivación. Es la única forma de convertir el capítulo más incierto —el deterioro— en un número defendible.
Lo que viene
Mañana aplicamos exactamente este marco a un caso concreto y conocido: una autopista del conurbano bonaerense que lleva veinte años en obra, con tramos habilitados, tramos en ejecución y tramos por reactivar. Del método al caso.
